浅川中学校校舎建設工事の進捗状況のお知らせ
町では、令和6年の夏に浅川中学校新校舎完成を目指して事業を進めております。随時、工事の進捗状況について掲載していきます。
工事の概要
工事の名称 浅川町立浅川中学校校舎新築工事
工 期 令和5年6月29日から令和6年10月25日まで(工期を変更しました)
新校舎概要 鉄筋コンクリート造3階建て(延床面積3,361.92㎡(渡廊下含む))
進捗状況
令和5年8月の様子

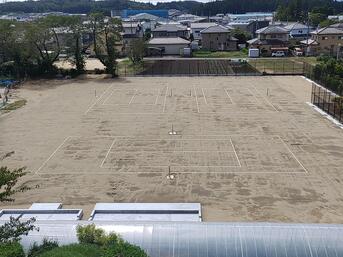

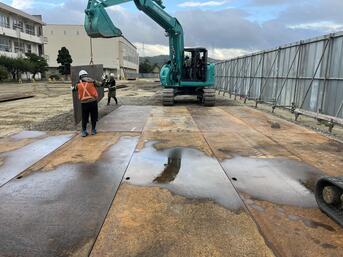

仮囲い(高さ3m)で工事エリアを区分して安全対策を図り、工事車両通行エリアに鉄板を敷いています。

セメント固化材を地盤に注入して柱状に築造し、地盤改良をしています。
令和5年9月の様子
令和5年10月の様子

基礎コンクリートの鉄筋を組んで、コンクリートを打設しています。
令和5年11月の様子
基礎コンクリートを埋戻し、捨てコンクリートを打設しています。
1階の床を支えるための地中梁の配筋、型枠を組立てて、コンクリートを打設しています。
コンクリート養生期間を経過した地中梁の型枠を解体して埋戻しています。
令和5年12月の様子
1階床スラブのコンクリート打設が完了し、周囲には作業足場が組み立てられています。
令和6年1月の様子
令和6年2月の様子

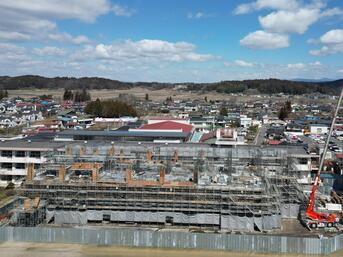

1階部分(柱、梁、壁)及び2階床スラブのコンクリート打設を行い、2階の柱の配筋、型枠を組み立てています。(2月15日)
2階の柱、梁、壁の配筋、型枠を組み立てています。(2月29日)
令和6年3月の様子
2階柱、梁、壁、3階床スラブのコンクリート打設を行っています。(3月18日、3月21日)
3階柱、壁の配筋作業を行い、型枠を組み立てています。(3月28日)
令和6年4月の様子
3階の柱、梁、壁の配筋、型枠を組み立てています。(4月5日)
3階の屋根型枠を組み立てて、1階内部では設備関係作業をしています。(4月22日)
令和6年5月の様子
屋上屋根スラブのコンクリート打設を行っています。(5月30日)
令和6年6月の様子
屋根下地墨出し作業、内装1階サッシ枠、カーテンボックス取付け作業、渡廊下部分の根切り作業をしています。(6月13日)
屋根下地縦胴縁取付け作業、内装1階腰壁取付け、内装2階サッシ枠、カーテンボックス取付け作業、渡廊下部分の基礎型枠を組み立てています。(6月27日)
令和6年7月の様子
内装1階、2階の木製床下地、壁杉板張、天井化粧ボード張作業をしています。(7月23日)
内装3階、天井木製化粧梁設置、屋上屋根下地作業をしています。(7月23日)
屋根と外壁の亜鉛めっき鋼板仕上げ作業をしています。(7月31日)

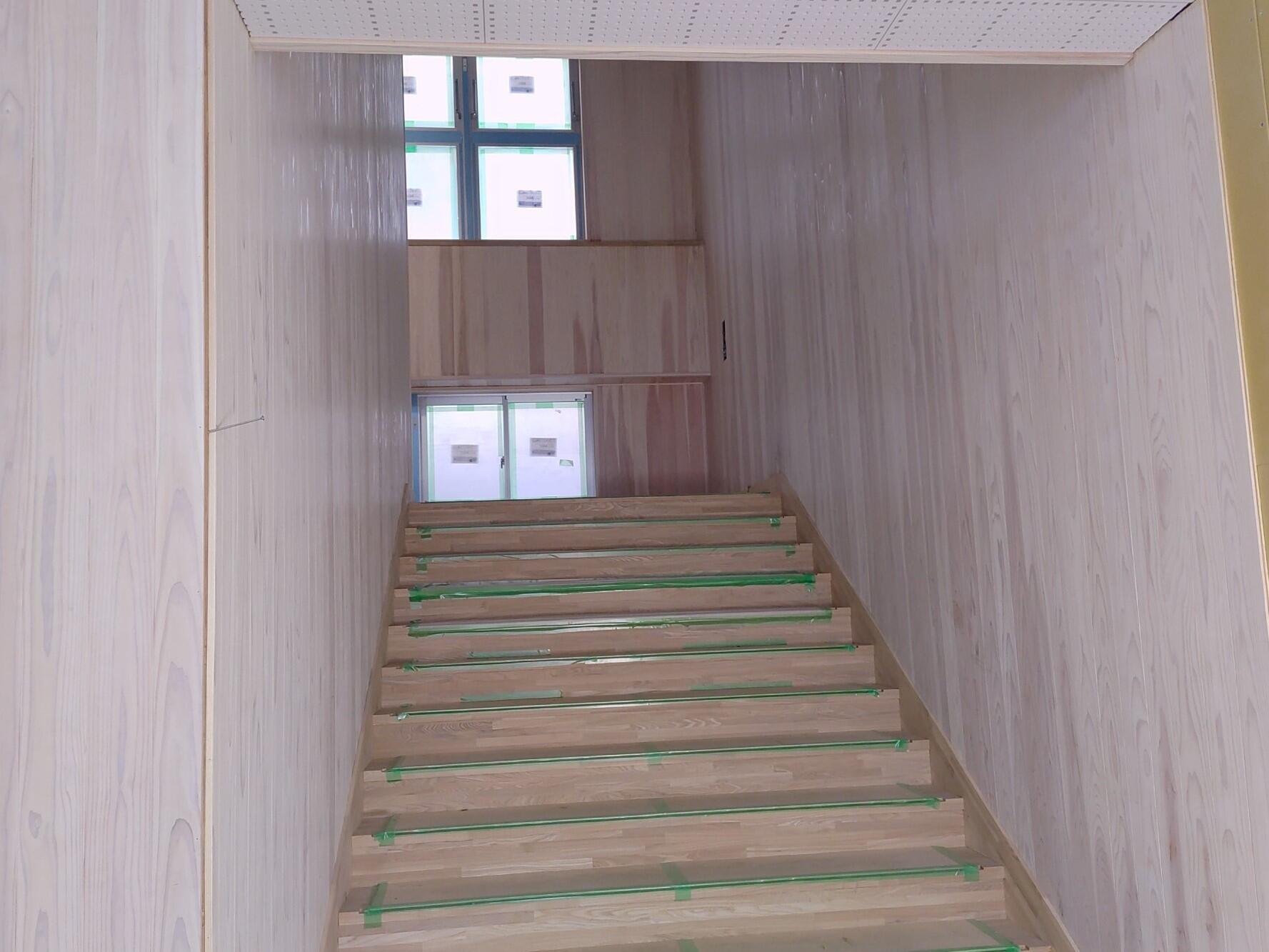

内装床材には福島県の森林環境交付金を活用して購入した福島県産木材を使用しています。内装1階の床仕上げ、2階の内装仕上げ作業をしています。(7月31日)
令和6年8月の様子
渡廊下の躯体コンクリート養生、屋根と外壁の亜鉛めっき鋼板仕上げ作業をしています。(8月9日)
北側外壁亜鉛めっき鋼板仕上げ、南側外壁一部セメントけい酸カルシウム板仕上げ作業をしています。(8月9日)
内装仕上げ。(8月9日、左写真1階保健室、右写真2階理科室)
北側外壁・雨樋が完了して作業足場を撤去しました。(8月21日、左側写真)
1階男子トイレ、衛生設備を設置しました。(8月21日、右側写真)
令和6年9月の様子

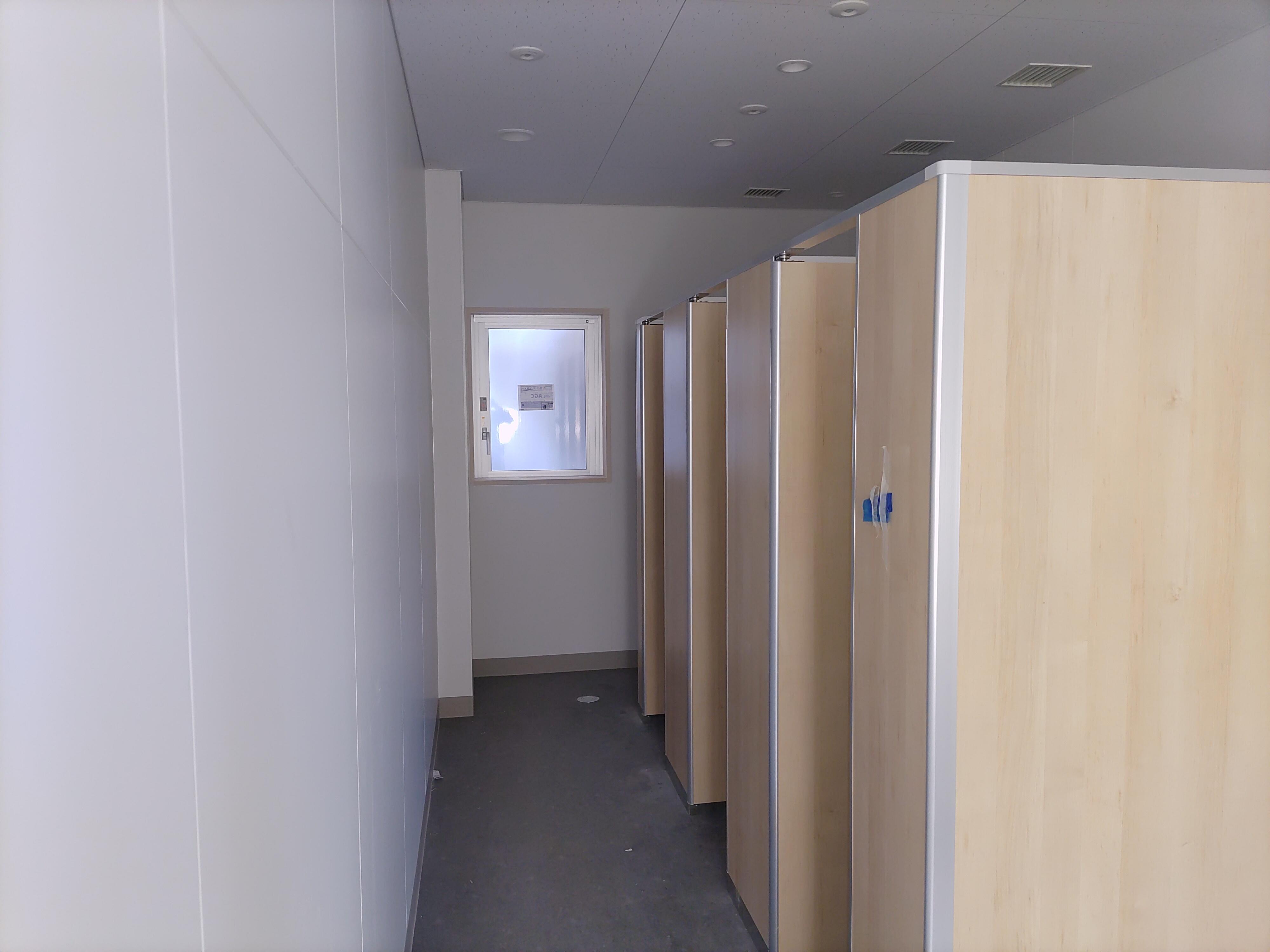

内装仕上げ、トイレの間仕切り仕上げ作業をしています。(9月10日、左写真女子トイレ、右写真男子トイレ)
